Diario de Valderrueda
En marcha obras para modernizar los túneles de la autopista entre Asturias y León
domingo, 6 de julio de 2025, 01:58
INFRAESTRUCTURAS - PROVINCIA DE LEÓN

En marcha obras para modernizar los túneles de la autopista entre Asturias y León

|

En marcha obras para modernizar los túneles de la autopista entre Asturias y León.

La actuación, con un presupuesto de 68,14 millones, supondrá cortes puntuales desde el 7 de julio entre los kilómetros 75,860 y 101,900 para mejorar la seguridad en ellos.



Autopista huerna asturias leon 3



El Ministerio de Transportes y Movilidad Sostenible ejecutará desde este lunes, 7 de julio, las obras de modernización de los túneles de Entrerregueras, Pando, Vegaviesga, Negrón, Oblanca, Cosera y Barrios, situados en la autopista AP-66 entre Asturias y León, una actuación que cuenta con un presupuesto de 68,14 millones de euros (IVA incluido).


Para adaptar estos túneles a los requisitos europeos de seguridad de la red transeuropea de carreteras, desde este verano se abordará la mejora de las instalaciones de seguridad: ampliación y mejora de los equipos de protección de incendios; mejora de la fiabilidad del suministro eléctrico, de los sistemas de comunicaciones y de información a los usuarios; ejecución de galerías de evacuación; señalización de las vías de evacuación y rehabilitación superficial del firme, entre otros.

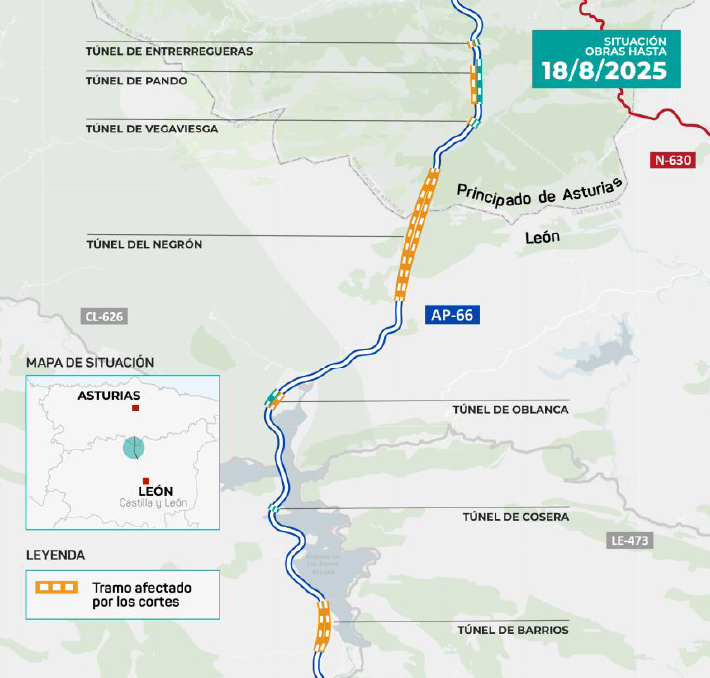

Obras tuneles AP 66


Por ello, y para garantizar la seguridad de los trabajadores y usuarios, a partir de las 6:00 horas del próximo lunes 7 de julio se producirán las siguientes afectaciones al tráfico:


Afectación nº1


- Corte de la calzada sentido León entre los kilómetros 75,86 y 82,08, (túneles de Entrerregueras I, Pando I y Vesgaviesga I).
- Circulación bidireccional por la calzada no afectada por las obras.
- Durante los días 7 y 8 de julio (lunes y martes), se empezarán a colocar los cortes de carril, circulando los vehículos por el carril no afectado. El corte total de la calzada se hará efectivo el lunes 14 de julio a las 6:00h.
- Este corte de calzada será permanente entre el 7 de julio y el 18 de agosto previsiblemente.


Afectación nº2


- Corte de la calzada sentido Asturias, entre los km 93,570 y 89,880, (túnel de Oblanca II).
- Circulación bidireccional por la calzada no afectado por las obras.
- Durante los días 9 y 10 de julio, se empezarán a colocar los cortes de carril, circulando los vehículos por el carril no afectado por el corte. El corte total de la calzada se hará efectivo el lunes 14 de julio a las 6:00h.
- Este corte de calzada será permanente entre el 14 de julio y el 18 de agosto previsiblemente.


Afectación nº3


- Corte de carril en el túnel del Negrón en ambos sentidos de circulación.
- Circulación de los vehículos por el carril no afectado por los trabajos.
- Estos cortes de carril serán permanentes entre el 21 de julio y el 18 de agosto previsiblemente, excepto: las operaciones especiales de tráfico en Negrón I (sentido León) y entre el 14 y el 17 de agosto en Negrón II (sentido Asturias)



Afectación nº4



- Cortes de carril en el resto de túneles no afectados por las restricciones anteriores.
- Circulación de los vehículos por el carril no afectado por los trabajos.
- Estos cortes se colocarán de lunes a las 6:00h de la mañana hasta los viernes a las 13:00h.


Además de las afectaciones anteriormente expuestas, en el P.K. 75+700 sentido Asturias, se están efectuando los trabajos de sostenimiento del talud por el deslizamiento producido en noviembre de 2024 y que han requerido la colocación de un bypass entre los PP.KK. 75+500 y 75+780, que permite la circulación por un carril sentido Asturias y por dos carriles sentido León.


Descripción de los trabajos


Los trabajos a ejecutar hasta el 18 de agosto serán:
- En el túnel de Pando I, la excavación de dos galerías peatonales, además de ejecución de cruces de calzada para instalaciones.
- En los túneles anterior y posterior a éste (Entrerregueras I y Vegaviesga I) se realizarán instalaciones de baja tensión y reparación de los hastiales.
- En el túnel del Negrón (I y II) se ejecutará el colector de recogida de residuos peligrosos en caso de vertido accidental, además del tratamiento e impermeabilización de los hastiales y el tendido de cableado de baja tensión.
- En el túnel de Oblanca II, se excavará una galería peatonal, además de ejecución de cruces de calzada para instalaciones.
- En el resto de túneles (Barrios I - II y Cosera I – II) se llevará a cabo la instalación de cableado de baja y alta tensión, sistemas de telecomunicaciones y la adaptación del centro de transformación interior.
- Fuera de la calzada, en medianas y arcenes, se ejecutarán las canalizaciones y cimentaciones para la instalación de edificios prefabricados para albergar las instalaciones de protección contra incendios, electricidad en baja tensión, alta tensión y los sistemas de telecomunicaciones.



A partir del 18 de agosto, las obras pasarán a ejecutarse en las calzadas opuestas. Las afectaciones al tráfico se comunicarán con la debida antelación.



Los trabajos están incluidos en el Plan de Recuperación, Transformación y Resiliencia para ser financiadas por los fondos NextGenerationEU.



Fuente: Diario de Valderrueda

Fotografía: Túnel del Negrón en la AP-66 - Archivos - DDV; Mapa de la actuación - MITMA
